建設記録

Construction record
PointA PointB PointC PointD PointE PointF PointG
28Jan2015

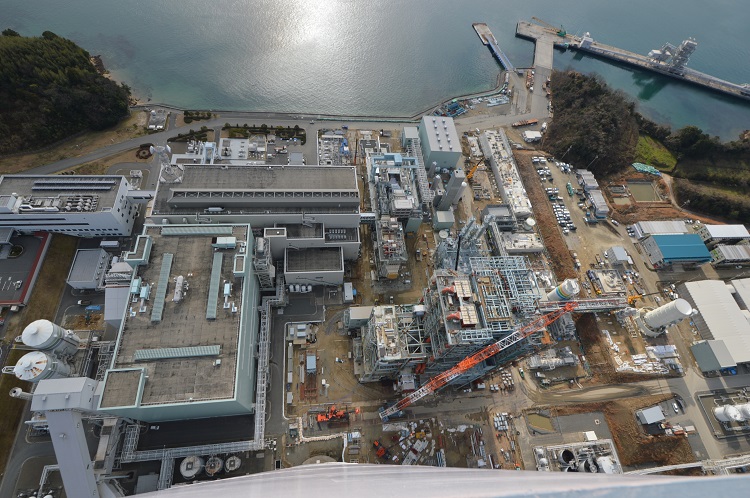

建設現場全景

2015/01/28 空気分離設備(中右)では精留塔、主熱交換器、吸着塔などの据付を完了。建屋内には原料空気圧縮機などが搬入されました。
28Jan2015

複合発電設備建設サイト(東側)から

2015/01/28 タービン建屋では、蒸気タービン組立準備、配管接続などの工事が進んでいます。写真上方の空気分離設備では精留塔、主熱交換器、吸着塔などが据付されました。
28Jan2015

石炭ガス化設備建設サイト(東側)から

2015/01/28 石炭ガス化設備(中)ではガス化炉搬入時の開口部等への鉄骨組立、配管の搬入が進んでいます。ガス精製設備(中左)では水洗塔、吸収塔、再生塔などの据付を完了し、その他設備を設置する架構の鉄骨建方を進めています。
28Jan2015

煙突から

2015/01/28 ガス精製設備(中)では水洗塔、吸収塔、再生塔などの据付を完了。空気分離設備(上方)でも精留塔や原料空気圧縮機などが搬入・据付されました。排水処理設備(右上)、変圧器/GIS(ガス絶縁開閉装置)エリア(左上)の基礎コンクリート工事も着々と進んでいます。
8Jan2015

建設現場全景

2015/1/8 石炭ガス化設備(左)はIGCC設備の心臓部であるガス化炉の据付を完了。今後は配管の取り込み・接続作業が本格化していきます。ガス精製設備(中)は鉄骨建方を終え、水洗塔、再生塔、吸収塔などの塔類が搬入・据付されました。
