建設記録
Construction record

2013.03.25 - 2019.12.25
A:煙突 Stack
-
2013/3/25 建設工事着工直後です。杭打機と横たわる杭がわかるでしょうか?
-
2013/4/25 杭打ちが続いています。
-
2013/5/29「石炭ガス化設備」の基礎地盤混合改良を実施しています。
-
2013/6/25 杭打ち工事中。今後、杭上にコンクリート基礎を造っていきます。
-
2013/7/25 約1,000本の杭打ちが完了(計1,400本)。杭上へコンクリート基礎を造る工事が始まりました。
-
2013/8/29 コンクリート基礎工事が進み、建設現場の様子がずいぶん変わってきました。最大で9mほど地面を掘削し、直径60㎝、最大で長さ16mにもなる杭の上に頑丈なコンクリート基礎を造っていきます。
-
2013/9/24 当面の杭打ち工事が完了。各設備のコンクリート基礎工事が本格化してきました。
-
2013/10/28 工事が本格的になってきました。一部の建物は鉄骨建方が始まり、基礎工事も進んでいます。
-
2013/11/29 各種基礎・建屋工事が進んでいます。
-
2013/12/26 基礎工事は順調に進捗し、引き続き基礎鉄筋工事、コンクリート打設を行っていきます。今後は、電気室等の建屋工事も開始されます。
-
2014/1/28 鉄筋コンクリート工事が進み、土台の形状が現れてきました。
-
2014/2/26 各基礎のコンクリート流し込み、各建屋工事が続きます。
-
2014/3/27 各基礎のコンクリート流し込み、各建屋工事が続きます。排水処理設備エリア(右上)は基礎杭打ちが始まりました。
-
2014/4/23 石炭ガス化設備(左下)、ガス精製設備(中)、排熱回収ボイラー(中左)の各基礎工事はほぼ完了し、最終の仕上を行っています。タービン建屋(左上)はタービン・発電機を載せる架台工事、排水処理設備(右上)は杭打ち、基礎配筋工事が進んでいます。
-
2014/5/27 初の大物設備となる排熱回収ボイラー(HRSG/中)の搬入・据付を完了。石炭ガス化設備(中下)は基礎工事を完了し、鉄骨建方・機器据付準備のため、500トンクレーンが組み立てられました。タービン建屋(左上)はタービン等を設置する架台工事が進み、大詰めを迎えています。6月からは建屋鉄骨工事が開始されます。排水処理設備(右上)は、貯水槽の配筋・型枠工事、コンクリート打設が始まっています。
-
2014/6/24 石炭ガス化設備(中下)の鉄骨建方が始まり、並行して設備の据付も行っています。本日時点で鉄骨内には石炭フィードホッパ、チャーフィードホッパが据え付けられています。タービン建屋(中上)は建屋鉄骨建方、排水処理設備(右上)では貯水槽の建設が着々と進んでいます。
-
2014/7/30 石炭ガス化設備(中下)、タービン建屋(中上)、排水処理設備(右上)ほか基礎・建屋工事が着々と進んでいます。
-

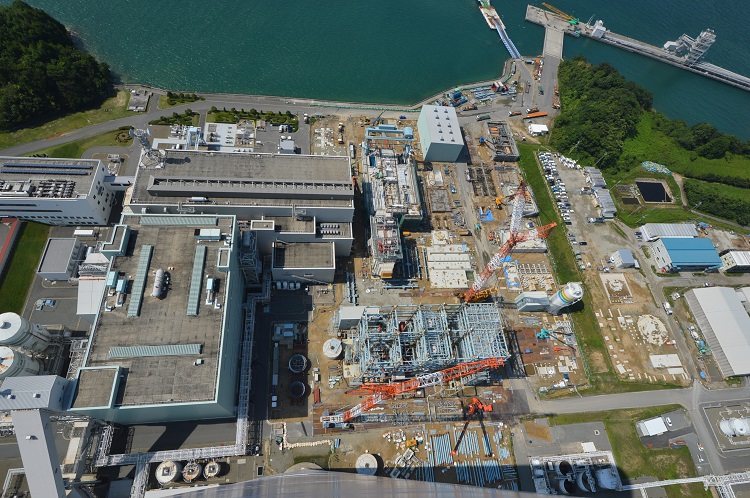

2014/8/28 石炭ガス化設備(中下)は鉄骨建方第二節(約40m)まで建設完了。タービン建屋(中上)屋上にはガントリ(門型)クレーンが設置され、ガスタービンほか搬入準備が進んでいます。
-
2014/9/26 石炭ガス化設備(中下)は鉄骨建方第三節(約60m)まで建設が進み、タービン建屋(中上)屋上にはガスタービン、発電機が搬入されました。硫黄回収設備、ベントガス処理設備(ガス化設備右)ほか、各種基礎工事、設備据付工事も着々と進んでいます。
-
2014/10/29 石炭ガス化設備(中下)は鉄骨建方第四節(約75m)まで建設が進み、タービン建屋はほぼ完成しました。空気分離設備基礎、排水処理設備水槽等の工事も進み、工事エリアは一層手狭になってきましたので、各設備工事関係者同士の更なる協調を図りながら作業を進めています。
-
2014/11/27 石炭ガス化設備(中下)は熱回収ボイラー(SGC)の据付を完了。鉄骨最上階に見える赤い機器はSGCの吊り上げに使用したジャッキアップシステムの一部です。排水処理設備(右上)では第1~第3水槽の鉄筋コンクリート工事が進むほか、空気分離設備(中)基礎の鉄筋コンクリート工事など各種基礎工事も順調に進んでいます。
-
2014/12/24 本日、ガス精製設備(中)の塔類が搬入されました。ちょうど桟橋から全長36mのストリッパという機器を輸送中です(画面右上道路上)。翌日にかけて、水洗塔、吸収塔、再生塔などが順次据付されました。
-
2015/01/28 ガス精製設備(中)では水洗塔、吸収塔、再生塔などの据付を完了。空気分離設備(上方)でも精留塔や原料空気圧縮機などが搬入・据付されました。排水処理設備(右上)、変圧器/GIS(ガス絶縁開閉装置)エリア(左上)の基礎コンクリート工事も着々と進んでいます。
-
2015/2/25 主要機器の据付を終え、各設備では補機・配管等の設置が本格化しています。排水処理設備エリア(右上)では、ガス精製排水処理設備建屋の鉄骨組立、薬品ヤードの基礎工事などを進めています。
-
2015/3/25 配管・ケーブル用の架構(ラック)が縦横に建設され、架構での配管・ケーブル敷設が本格化しています。また、現地工事関係者が増加している中、様々な対策を講じながら一層の安全作業に努めていきたいと思います。 March 25, 2015 The cross-linked structure (rack) for pipes and cables is constructed in vertical and horizontal directions, and full installation of pipes and cables in the cross-linked structure started. We are also going to ensure safe operations while implementing various measures as the number of on-site construction workers increases.
-
2015/5/25 スラグ(石炭灰が溶融・固化したもの)搬送・貯蔵設備の基礎工事が始まりました。桟橋手前にスラグ貯蔵倉庫、石炭ガス化設備から貯蔵倉庫に向かってスラグ移送コンベアが建設されます(右)。排熱回収ボイラ(中央)から煙突に向かう煙道が間もなく繋がります。 The foundation work of the slag (melt and solidified coal) transfer/storage equipment was started in May 25, 2015. Slag storehouse will be constructed in front of the pier, and a Slag conveyor will be constructed between the Coal Gasification Unit and the storehouse (right). The Duct that stretches from the Heat recovery steam generator (center) to the chimney will be connected soon.
-
2015/7/28 桟橋手前のスラグ貯蔵倉庫では鉄筋コンクリート基礎が完成間近です。空気分離設備や排水処理設備(中上)では機器据付、塗装などの仕上げ工事が進み、工事エリア全体では配管耐圧試験やケーブル布設工事が本格的に始まっています。
-
2016/4/22
-

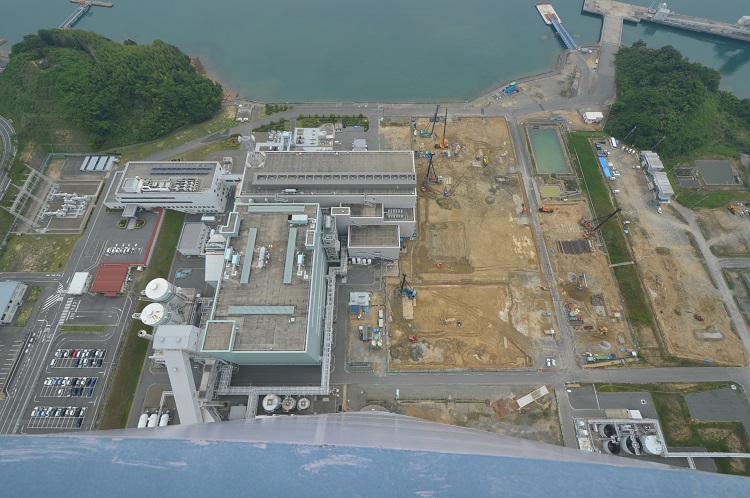

2016/6/23
-
2016/7/26
-

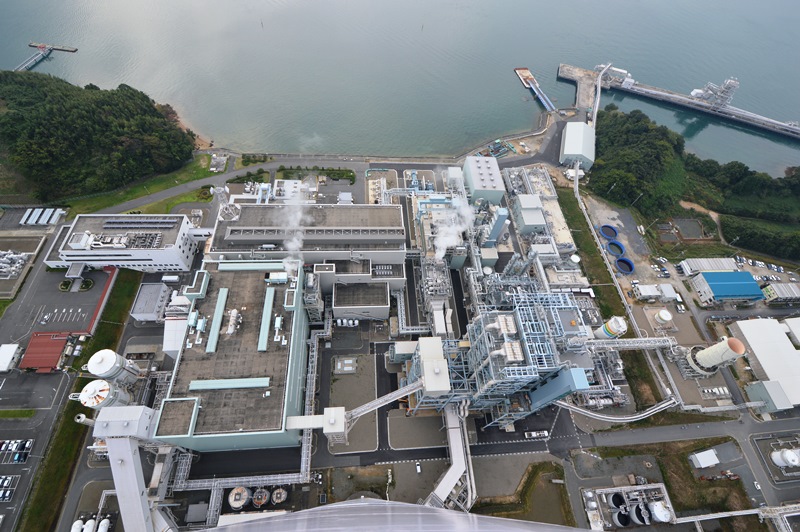

2016/10/26
-

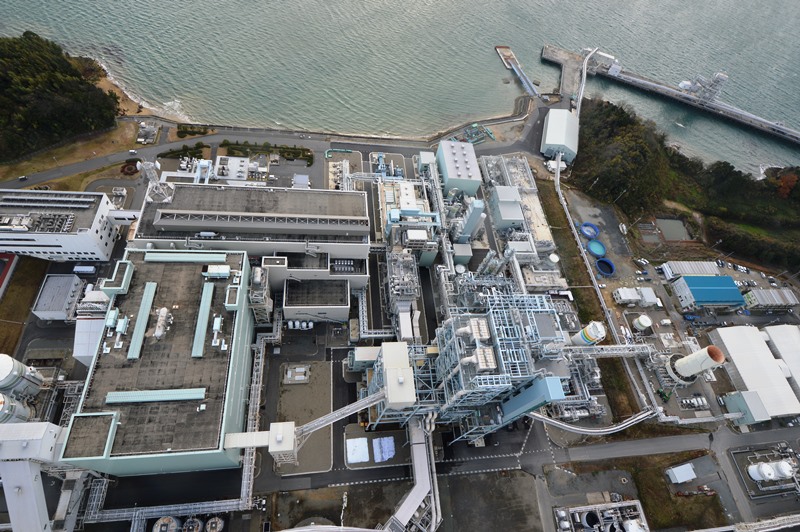

2016/12/27
-
2017/1/26
-
2017//2/28
-
2017/7/6
-

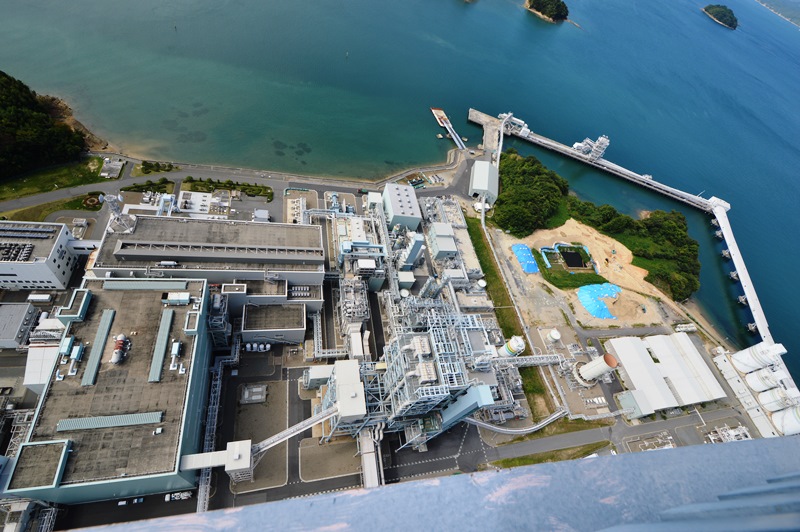

2017/8/31
-
2017/9/25
-
2017/10/23
-

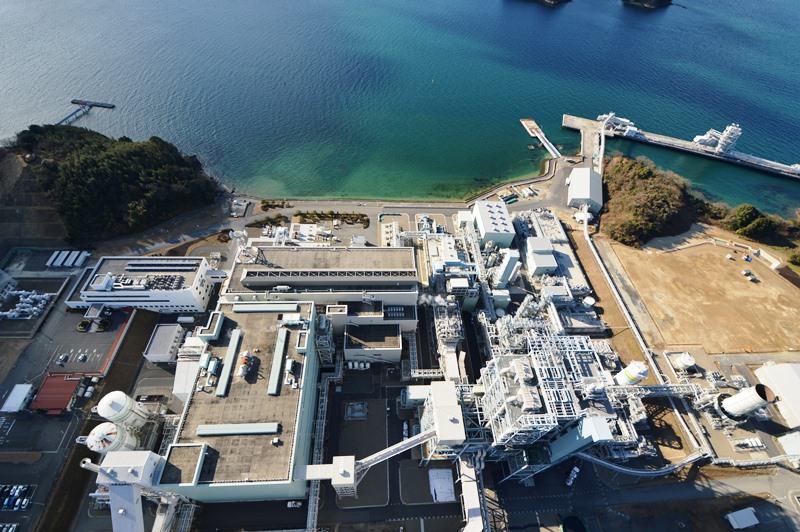

2018/1/12
-
2018/2/28
-

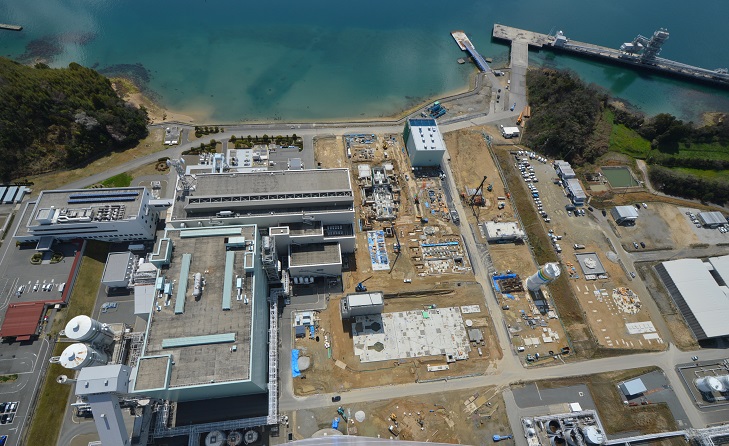

2018/3/22
-
2018/4/9
-
2018/4/26
-
2018/5/15
-

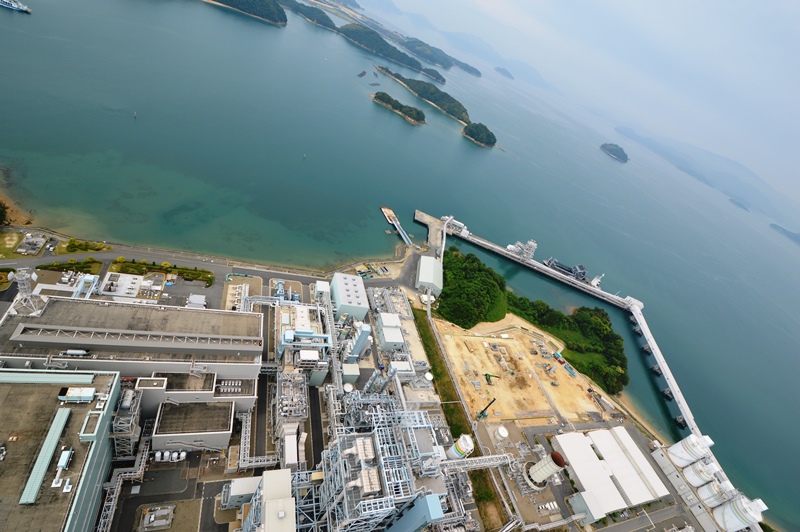

2018/6/5
-

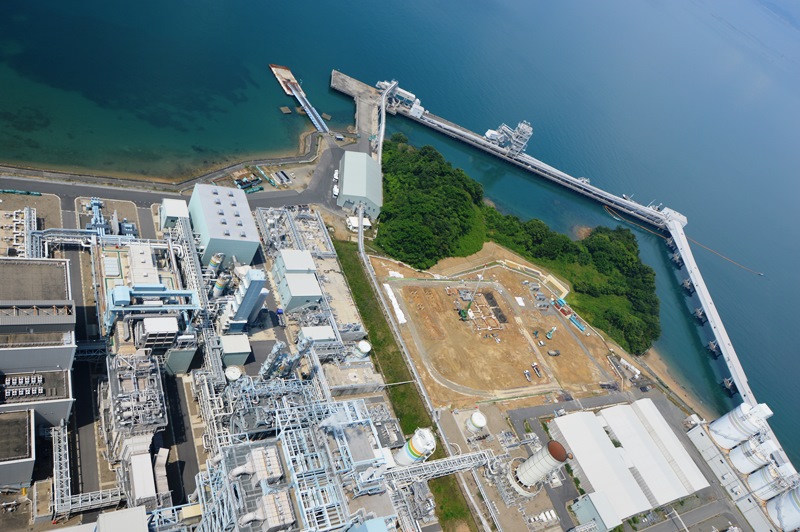

2018/6/22
-
2018/7/11
-
2018/7/30
-
2018/8/27
-
2018/9/11
-

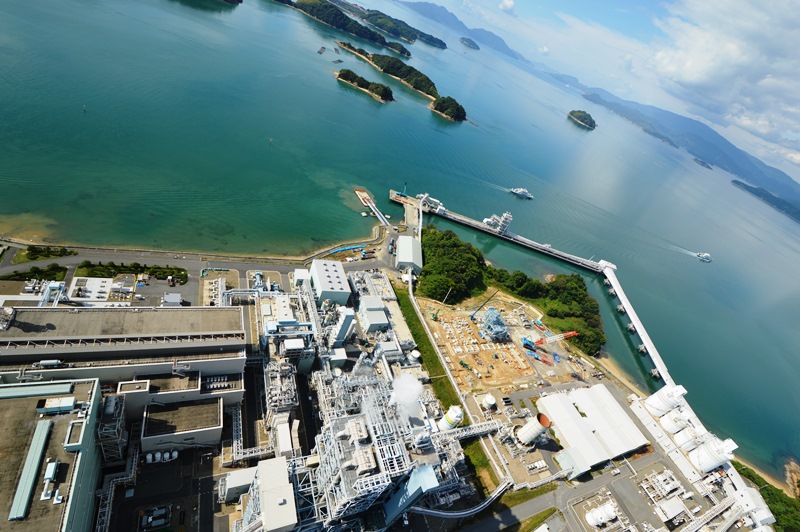

2018/10/2
-

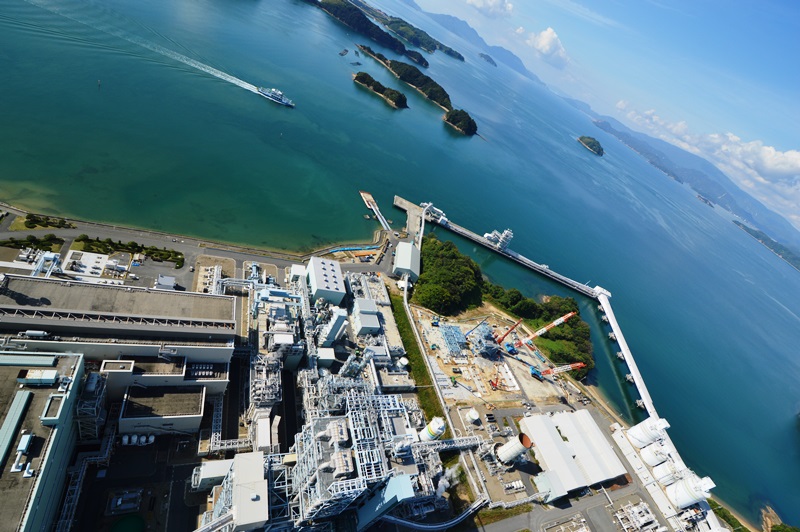

2018/10/15
-

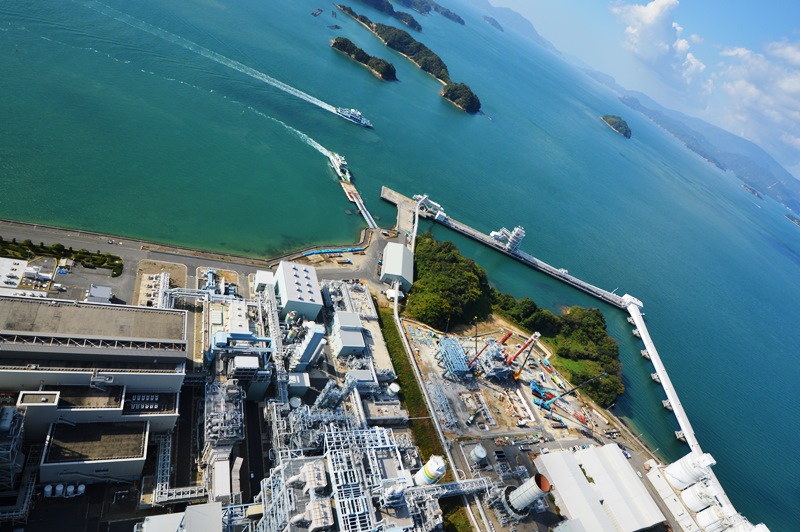

2018/10/29
-

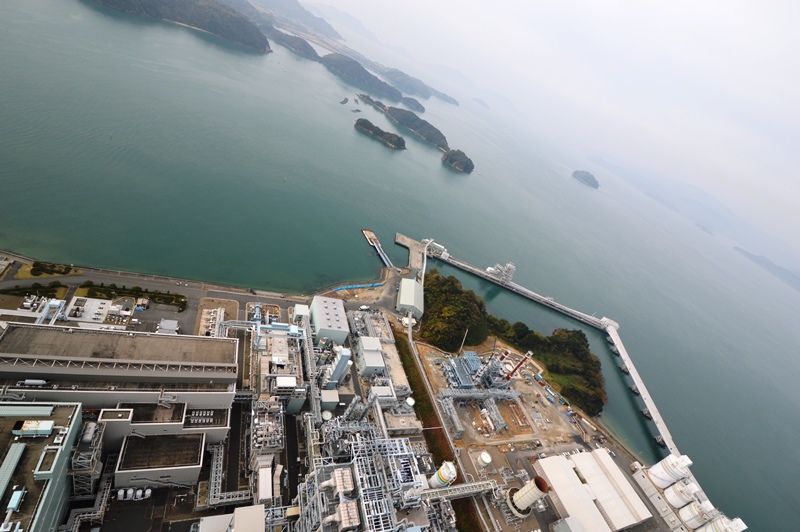

2018/11/26
-

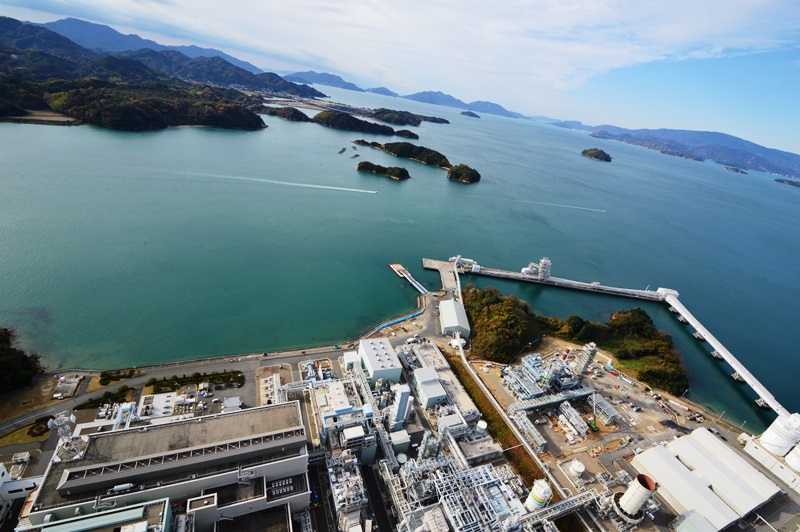

2018/12/10
-

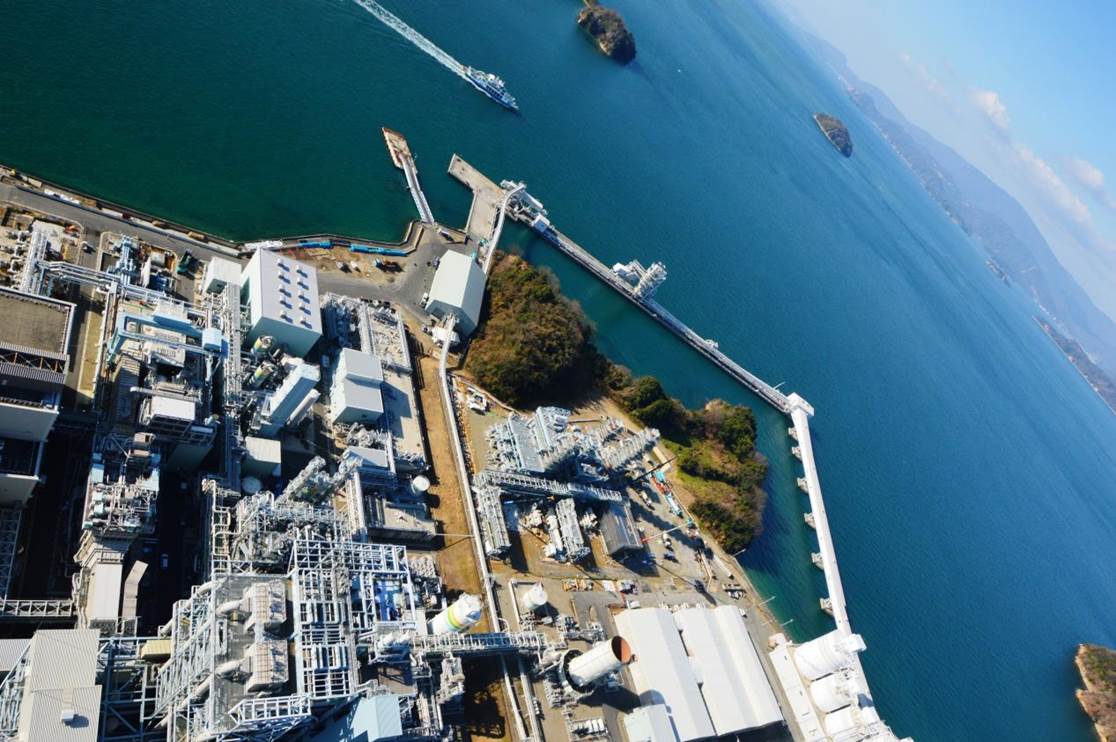

2019/1/25
-
2019/2/14
-
2019/4/2
-
2019/5/16
-
2019/6/28
-
2019/8/2
-
2019/8/26
-
