建設記録

Construction record
PointA PointB PointC PointD PointE PointF PointG

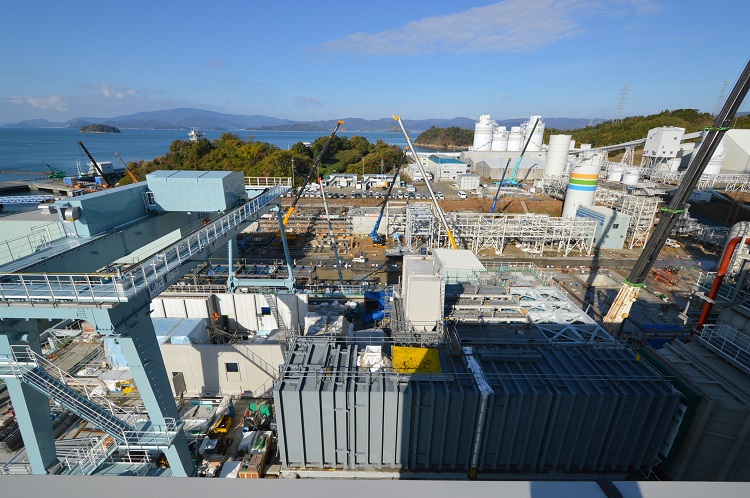

27Nov2014

建設現場全景(貯炭サイロから)

2014/11/27 石炭ガス化設備(中左)は熱回収ボイラー(SGC)の据付を完了。タービン建屋(中右)ではガスタービン等を格納するエンクロージャー等の設置、工事エリア全体では設備間同士を接続する配管ラックの建設が進んでいます。

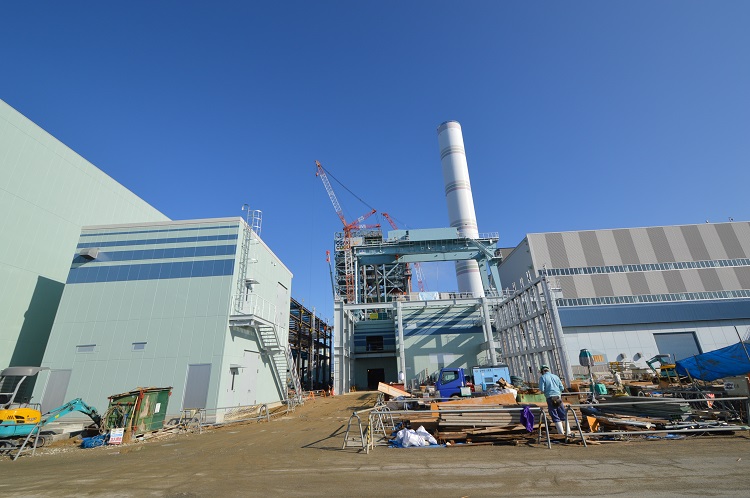

27Nov2014

複合発電設備建設サイト(東側)から

2014/11/27 タービン建屋屋上ではガスタービン等を格納するエンクロージャーの設置、ガスタービンの高温の排気ガスを排熱回収ボイラー(HRSG)へ送る排気ダクトの設置を進めています。
27Nov2014

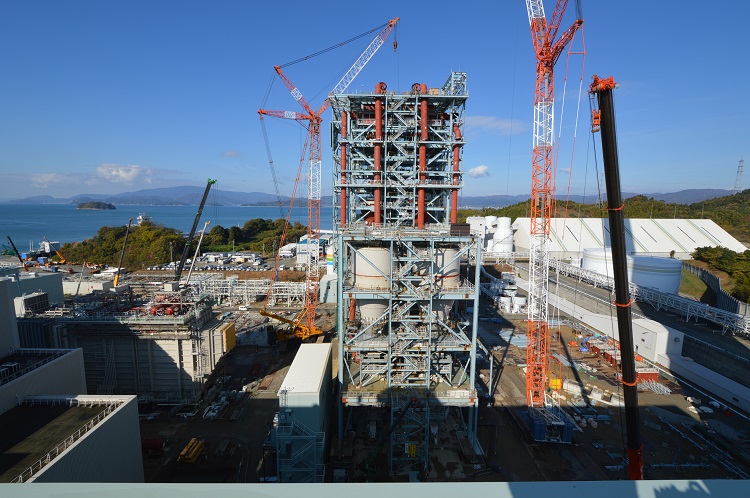

石炭ガス化設備建設サイト(東側)から

2014/11/27 石炭ガス化設備(中)は熱回収ボイラー(SGC)の据付を完了。鉄骨最上階に見える円形の機器はSGCの吊り上げに使用したジャッキアップシステムの一部です。各設備をつなぐ主要配管の据付も進んでいます。
27Nov2014

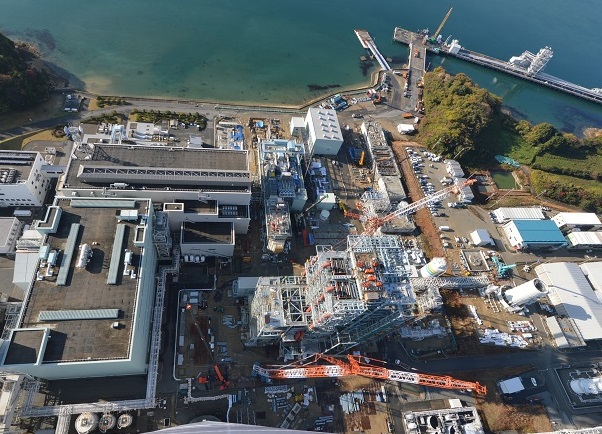

煙突から

2014/11/27 石炭ガス化設備(中下)は熱回収ボイラー(SGC)の据付を完了。鉄骨最上階に見える赤い機器はSGCの吊り上げに使用したジャッキアップシステムの一部です。排水処理設備(右上)では第1~第3水槽の鉄筋コンクリート工事が進むほか、空気分離設備(中)基礎の鉄筋コンクリート工事など各種基礎工事も順調に進んでいます。
1
PAGE TOP
