建設記録

Construction record
PointA PointB PointC PointD PointE PointF PointG
23Apr2014

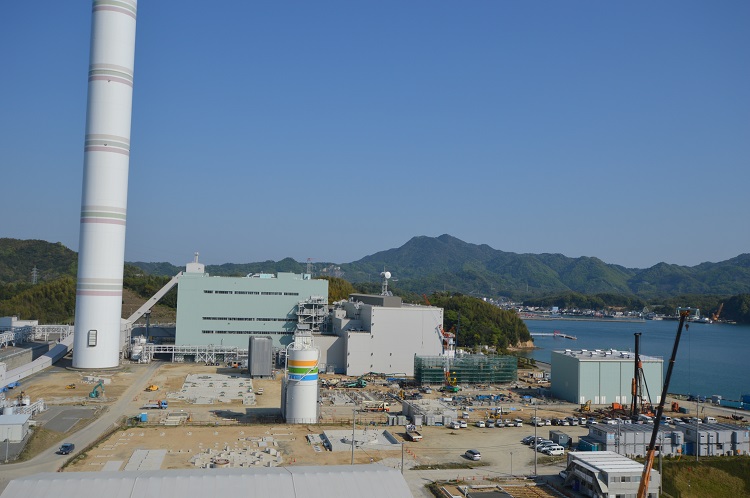

建設現場全景(貯炭サイロから)

2014/4/23 石炭ガス化設備(中左)、ガス精製設備(中)の各基礎工事はほぼ完了。排水処理設備(中右)は杭打ち、基礎配筋工事が進んでいます。
23Apr2014

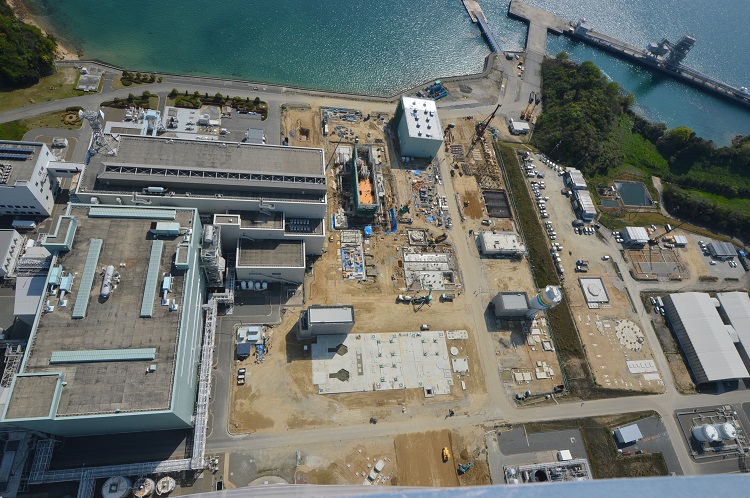

複合発電設備建設サイト(東側)から

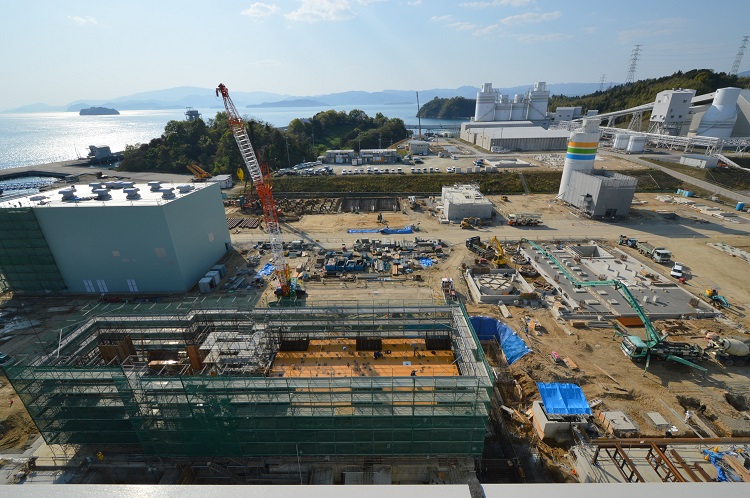

2014/4/23 タービン建屋基礎(左下)はタービン・発電機を載せる架台工事を引き続き実施しています。生成ガス精製設備基礎(右中)のコンクリート打設はいよいよ終盤です。
23Apr2014

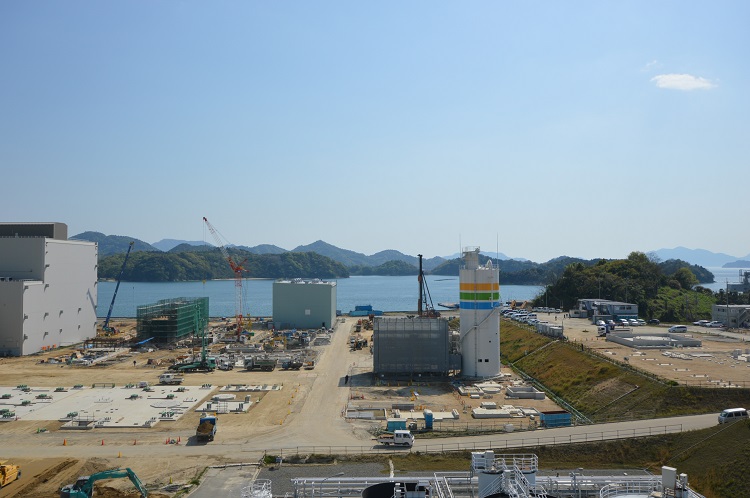

石炭ガス化設備建設サイト(東側)から

2014/4/23 石炭ガス化設備基礎(真中)は、基礎工事がほぼ完了し、最終の仕上を行っています。電気室建屋も内部・外部仕上工事を行っており、完成まであと少しです。
23Apr2014

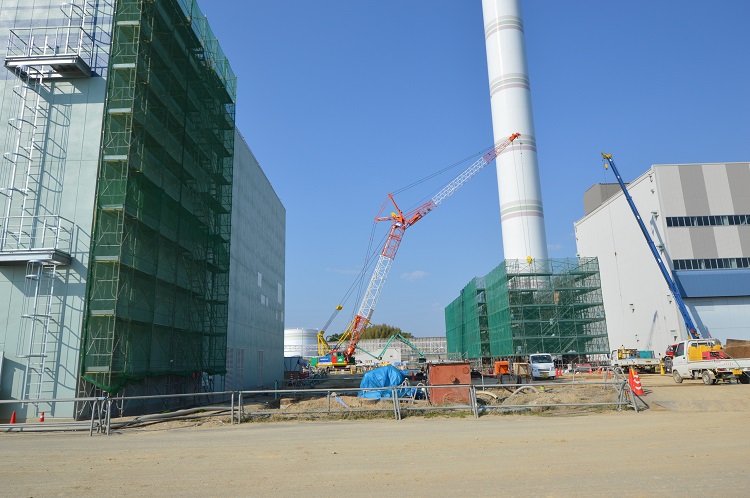

煙突から

2014/4/23 石炭ガス化設備(左下)、ガス精製設備(中)、排熱回収ボイラー(中左)の各基礎工事はほぼ完了し、最終の仕上を行っています。タービン建屋(左上)はタービン・発電機を載せる架台工事、排水処理設備(右上)は杭打ち、基礎配筋工事が進んでいます。
