建設記録

Construction record
PointA PointB PointC PointD PointE PointF PointG
28Jan2014

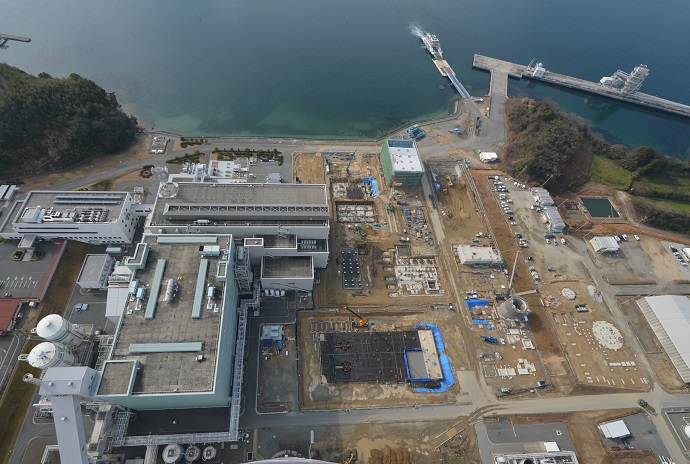

石炭ガス化設備・ガス精製設備建設サイト(北側)から

2014/1/28 鉄筋コンクリート工事が進み、土台の形状が現れてきました。「石炭ガス化設備基礎」(左下)は基礎全体の鉄筋組立が完了し、コンクリートの流し込みが始まりました。今後も継続してコンクリートを流し込んでいきます。
28Jan2014

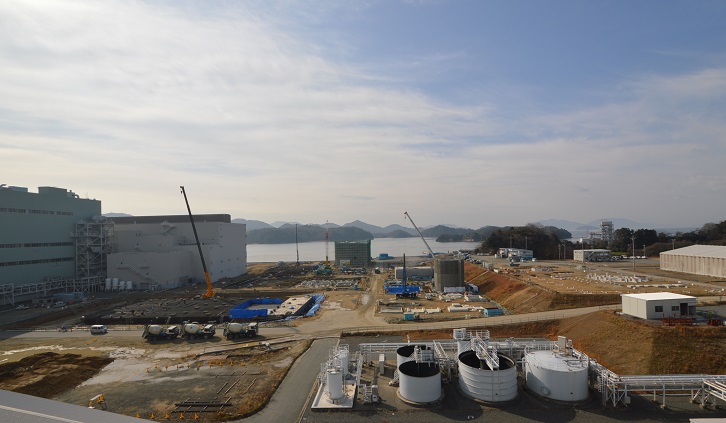

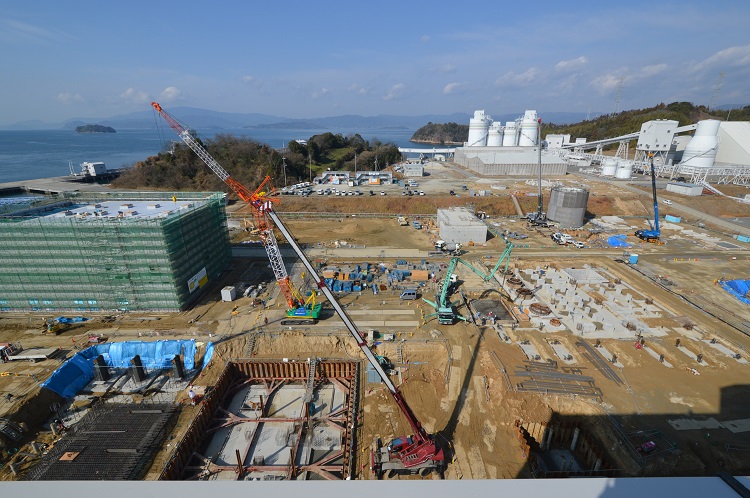

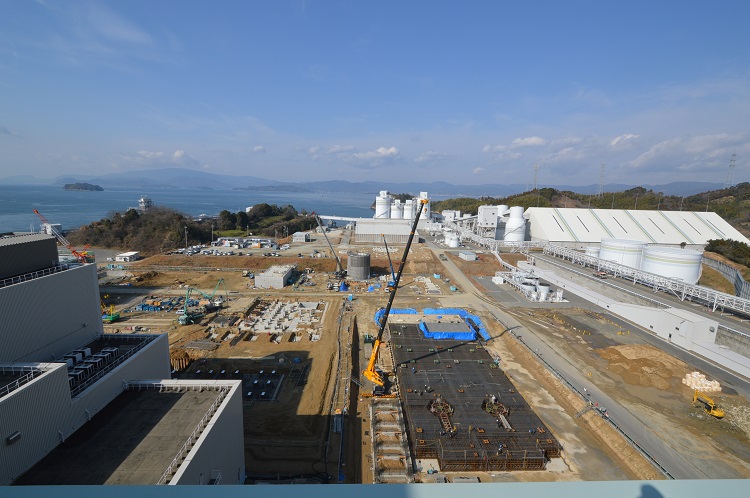

複合発電設備建設サイト(東側)から

2014/1/28 鉄筋コンクリート工事が進み、土台の形状が現れてきました。「空気分離設備(ASU)建屋」(左上)は外壁塗装工事・内装工事に着手しています。「タービン建屋」(下)は引き続き基礎工事を行っています。
28Jan2014

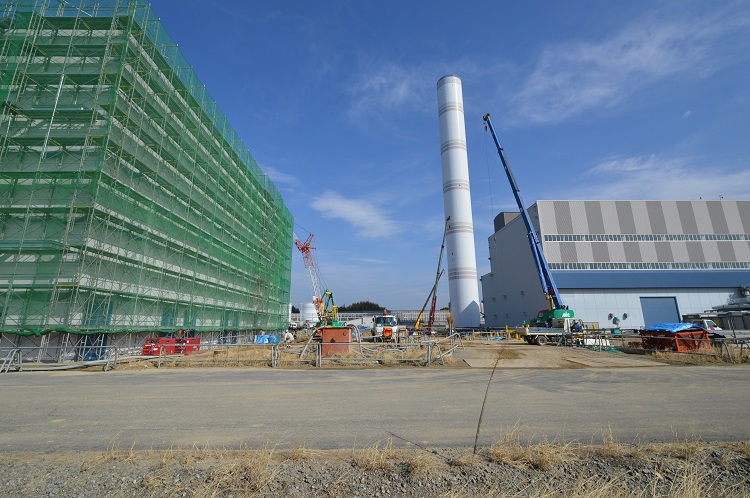

石炭ガス化設備建設サイト(東側)から

2014/1/28 鉄筋コンクリート工事が進みます。「石炭ガス化設備基礎」(右下)は基礎全体の鉄筋組立が完了し、コンクリートの流し込みが始まりました。引き続きコンクリートを流し込んでいきます。
28Jan2014

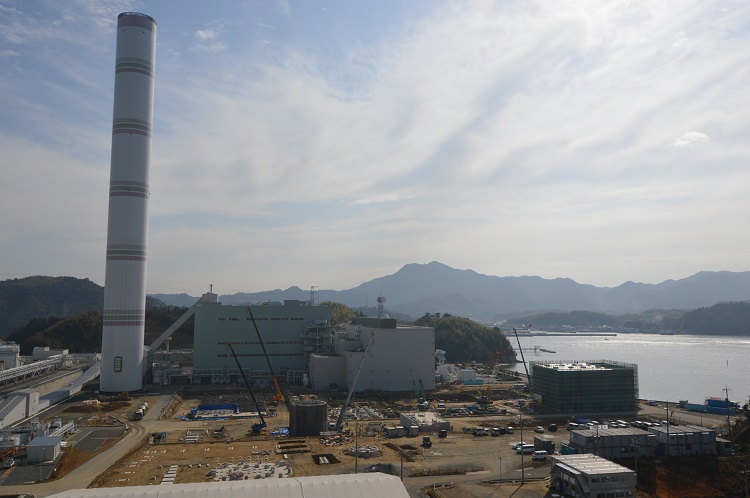

煙突から

2014/1/28 鉄筋コンクリート工事が進み、土台の形状が現れてきました。
