建設記録
Construction record

2013.02.20 - 2015.07.28
C:複合発電設備(東側) Gas turbine unit(east side)
-
2013/2/20 「複合発電設備」「空気分離設備」「排水処理設備」の建設予定地です。
-

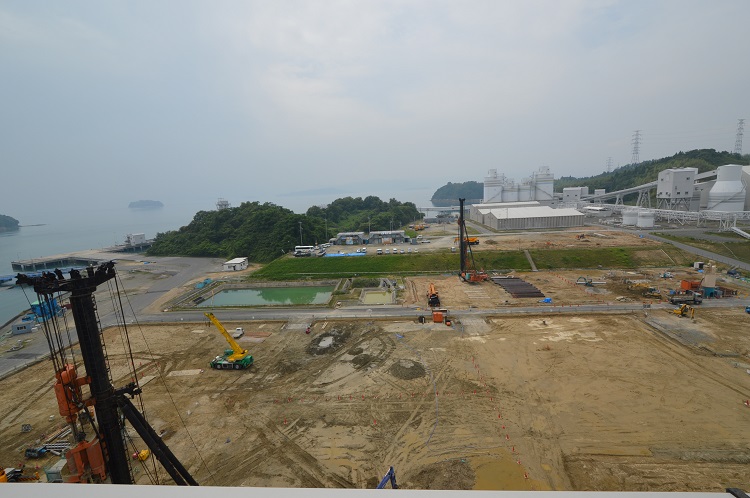

2013/3/25 建設工事着工直後、杭打ちがスタートしました。
-
2013/4/25 杭打ちが続いています。
-
2013/5/29 引き続き、杭打ち作業を進めています。
-
2013/6/25 杭打ち工事中。今後、杭上にコンクリート基礎を造っていきます。
-
2013/7/25 約1,000本の杭打ちが完了(計1,400本)。杭上へコンクリート基礎を造る工事が始まりました。
-
2013/8/29 コンクリート基礎工事が進み、建設現場の様子がずいぶん変わってきました。最大で9mほど地面を掘削し、直径60㎝、最大で長さ16mにもなる杭の上に頑丈なコンクリート基礎を造っていきます。
-
2013/9/24 当面の杭打ち工事が完了。各設備のコンクリート基礎工事が本格化してきました。
-
2013/10/28 工事が本格的になってきました。写真下部はタービン建屋で基礎掘削を行っています。
-
2013/11/29 各種基礎・建屋工事が進んでいます。「空気分離設備(ASU)建屋」(左上)は鉄骨の骨組が完成。現在、外壁工事中です。
-
2013/12/26 「空気分離設備(ASU)建屋」(左上)は外壁工事が完了。「複合発電設備」(手前)や「ガス精製設備」(右上)のコンクリート基礎工事が進んでいます。
-
2014/1/28 鉄筋コンクリート工事が進み、土台の形状が現れてきました。「空気分離設備(ASU)建屋」(左上)は外壁塗装工事・内装工事に着手しています。「タービン建屋」(下)は引き続き基礎工事を行っています。
-
2014/2/26 タービン建屋基礎(左下)、生成ガス精製設備基礎(右中)のコンクリート打設が着々と進みます。空気分離設備(ASU)建屋は、外壁工事がほぼ完了しました。
-

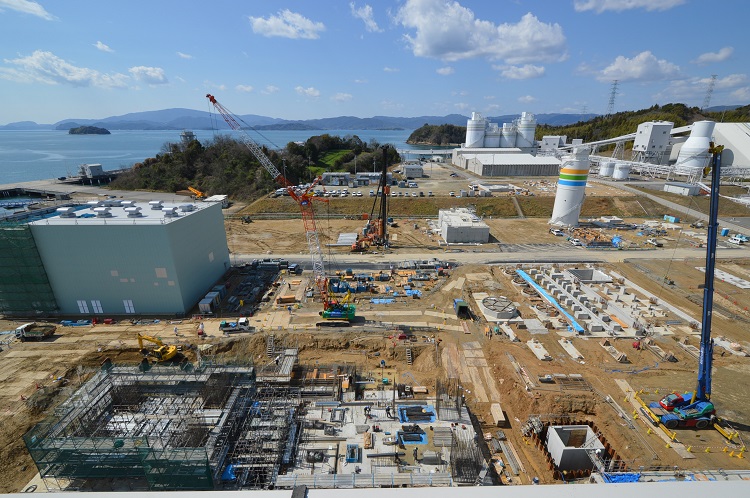

2014/3/27 タービン建屋基礎(左下)、生成ガス精製設備基礎(右中)のコンクリート打設が着々と進みます。排水処理設備エリア(上中)は基礎杭打ちが始まりました。
-
2014/4/23 タービン建屋基礎(左下)はタービン・発電機を載せる架台工事を引き続き実施しています。生成ガス精製設備基礎(右中)のコンクリート打設はいよいよ終盤です。
-
2014/5/27 タービン建屋(中)はタービン等を設置する架台工事が進み、大詰めを迎えています。排水処理設備(上)は貯水槽の配筋・型枠工事、コンクリート打設が始まっています。生成ガス精製設備基礎(右)は一部を除き、基礎工事が完了しました。
-

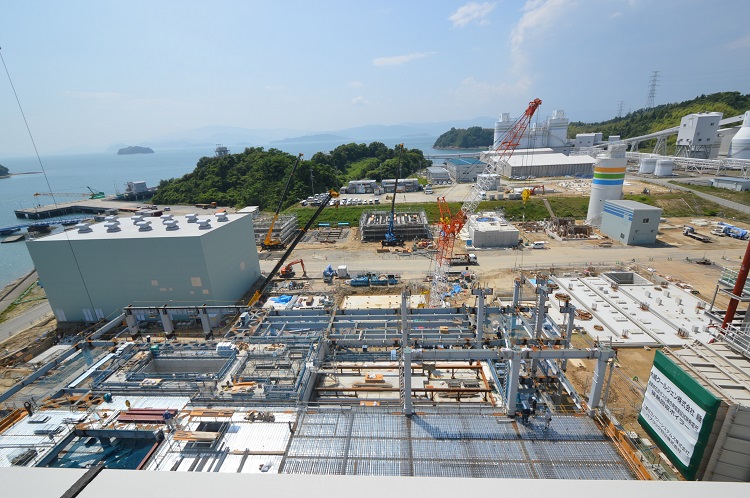

2014/6/24 タービン建屋(下)は建屋の鉄骨建方が進み、ずいぶん建物らしくなってきました。空気分離設備(中)では建屋横の基礎工事が始まり、排水処理設備(上)では貯水槽の建設が着々と進んでいます。
-
2014/7/30 タービン建屋工事(下)はいよいよ終盤です。基礎配筋、コンクリート打設、仕上げ工事を進めています。
-

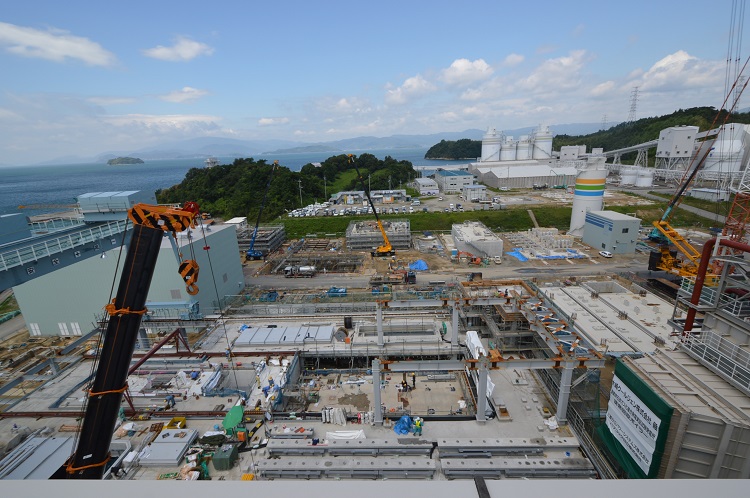

2014/8/28 タービン建屋屋上(下)ではガントリ(門型)クレーンが設置され、ガスタービンほか搬入準備が進んでいます。排水処理設備(中)では先行して工事が進む第1・第3水槽のほか、第2水槽、建屋などの基礎工事も始まりました。
-
2014/9/26 タービン建屋屋上(下)にはガスタービン、発電機が搬入されました。まだシートに覆われていますが、右手白いシートがガスタービン、左手水色のシートが発電機です。
-
2014/10/29 タービン建屋屋上には蒸気タービンの車室が搬入され、据付済みのガスタービン・発電機の中間に車室(下部)が設置されました。建屋は仕上げ工事もほぼ完了しました。
-
2014/11/27 タービン建屋屋上ではガスタービン等を格納するエンクロージャーの設置、ガスタービンの高温の排気ガスを排熱回収ボイラー(HRSG)へ送る排気ダクトの設置を進めています。
-
2014/12/24 タービン建屋屋上では、蒸気タービンロータが搬入され、組立準備を継続するほか、ガスタービン設備の一部である吸気ダクト、空気取り入れ室等の設置も進んでいます。
-
2015/01/28 タービン建屋では、蒸気タービン組立準備、配管接続などの工事が進んでいます。写真上方の空気分離設備では精留塔、主熱交換器、吸着塔などが据付されました。
-
2015/2/25 主要機器の据付を終え、各設備では補機・配管等の設置が本格化しています。ガス精製設備(右上)では、架構の鉄骨建方、補機等の設置が着々と進んでいます。
-
2015/3/25 各設備では引き続き補機・配管・ケーブル等の設置を進めています。排水処理設備エリア(中左)では、ガス精製排水処理設備建屋の鉄骨が組み上がりました。 March 25, 2015 The installation of auxiliary parts, pipes, and cables is continuing at individual facilities. The framework of the wastewater treatment facility building for refining gas is completed in the wastewater treatment facility area (center on the left).
-
2015/5/25 タービン建屋屋上機器コンパートメントやダクト類(手前)、ガス精製排水処理建屋外壁(中左)は塗装工事に入っています。 May 25, 2015: As for the Turbine building, the rooftop equipment compartment, ducts (front) and Wastewater treatment facility building, the exterior walls (left center) are currently being painted.
-
2015/7/28 タービン建屋屋上の仕上げ工事を現在施工中です。建屋内では縦横無尽に走る配管の耐圧試験やケーブル布設工事が本格的に始まっています。
